Vivienda-Emergencia-Buenaventura

Fundación Caballito de Mar · Buenaventura · Septiembre 2026

Reconstrucción Social y Vivienda Digna en Buenaventura

Reconstruyendo 800 hogares para familias damnificadas por el terremoto en la costa Pacífica de Colombia.

Una iniciativa de la Fundación Caballito de Mar con más de 30 años de experiencia transformando comunidades vulnerables en Colombia.

Contexto de la emergencia

Una emergencia que no puede esperar

El 10 de agosto de 2026, un terremoto de magnitud 7.4 sacudió la costa Pacífica de Colombia y golpeó con fuerza a Buenaventura. Cientos de familias perdieron su vivienda y hoy viven en condiciones precarias.

El censo completo se encuentra en curso. En Buenaventura, el socio comunitario es la Asociación de Mujeres por Buenaventura, que adelanta el censo de las familias afectadas y coordinará a los beneficiarios durante el proyecto.

7.4 Magnitud del sismo
800 Viviendas permanentes proyectadas
~4.800 Personas beneficiadas
30+ Años de trayectoria
Por qué nosotros

30 años transformando comunidades vulnerables

Con presencia en zonas golpeadas por la pobreza extrema de Colombia, incluyendo el Pacífico chocoano, el Caribe y barrios vulnerables de Medellín, la Fundación cuenta con experiencia en trabajo comunitario y proyectos de vivienda de emergencia.

57 Brigadas de salud
1.342 Voluntarios movilizados
95.763 Pacientes atendidos
30+ Años de experiencia
Experiencia constructiva

Casas construidas con madera plástica

La solución habitacional propuesta parte de una tecnología constructiva que ya ha sido materializada en viviendas construidas con madera plástica. Estas imágenes permiten conocer de manera directa el sistema y la apariencia de las viviendas.

Casa construida con madera plástica PROYECTPLAS

Vivienda construida

Ejemplo de vivienda construida mediante el sistema de madera plástica de PROYECTPLAS.

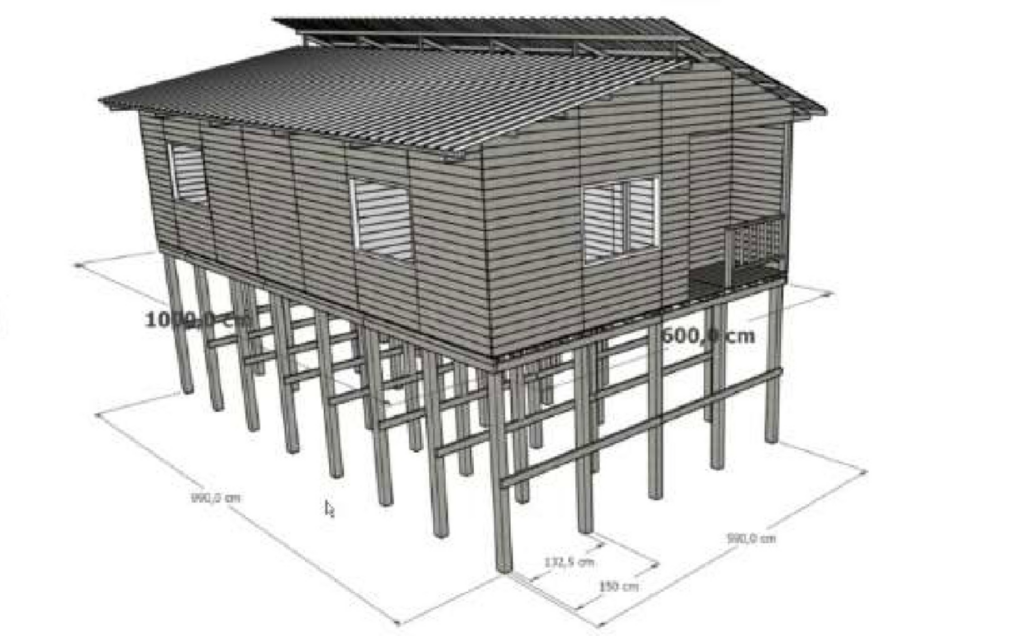

Modelo estructural de vivienda elevada en madera plástica

Sistema constructivo

Modelo de vivienda elevada que muestra la solución estructural y su adaptación a las condiciones del territorio.

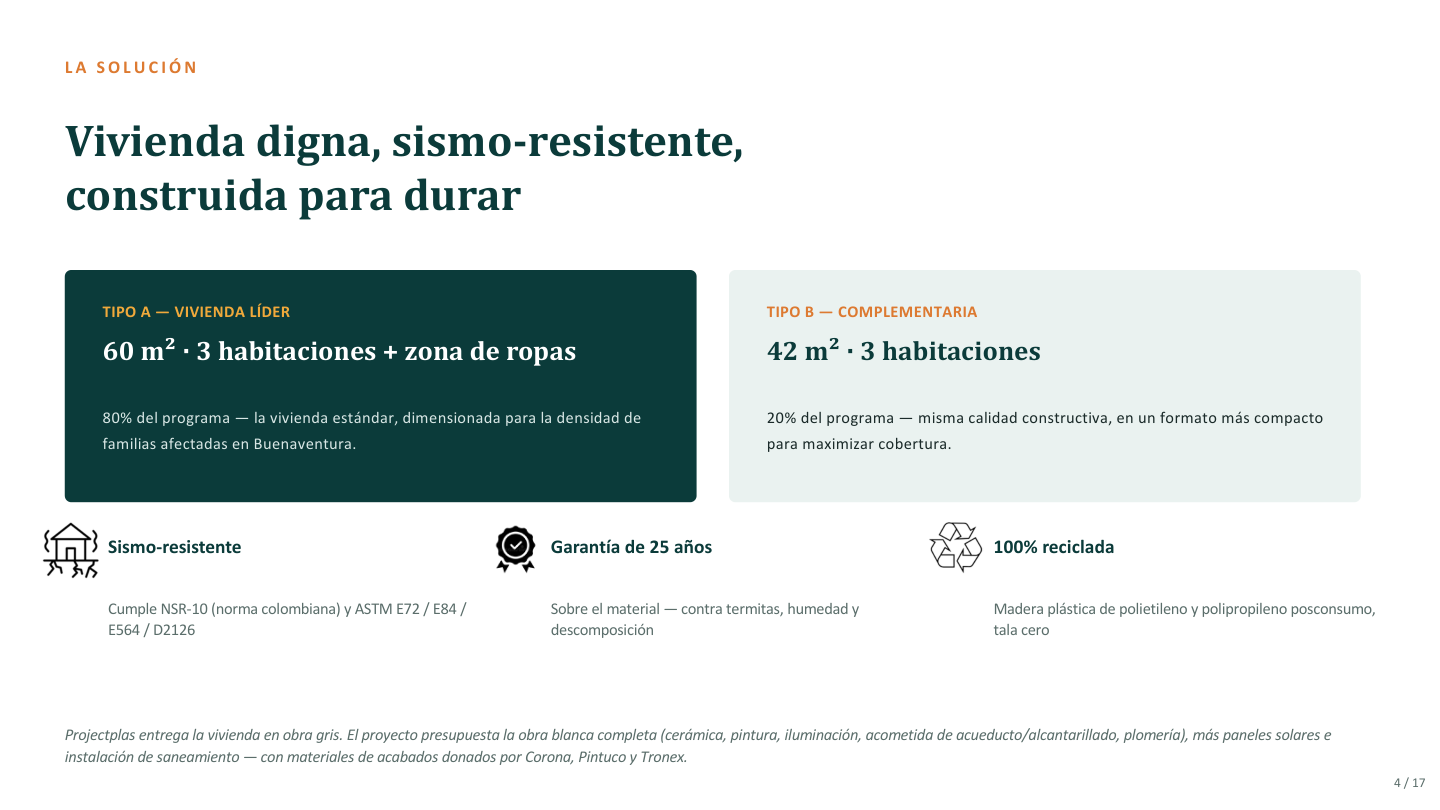

La solución

Vivienda digna, sismo-resistente, construida para durar

El proyecto contempla dos tipologías de vivienda. Ambas comparten el mismo sistema constructivo modular y están planteadas para responder a las condiciones y necesidades del territorio.

TIPO A — VIVIENDA LÍDER

60 m²

3 habitaciones + zona de ropas

Corresponde al 80% del programa. Es la vivienda estándar, dimensionada para la densidad de familias afectadas en Buenaventura.

TIPO B — COMPLEMENTARIA

42 m²

3 habitaciones

Corresponde al 20% del programa. Mantiene la calidad constructiva en un formato más compacto para maximizar cobertura.

Modelos de vivienda Tipo A y Tipo B del proyecto de Buenaventura
La solución · Planos técnicos

Cada casa, construida sobre planos certificados

Los modelos habitacionales cuentan con planos arquitectónicos para definir la distribución, dimensiones y características de cada tipología.

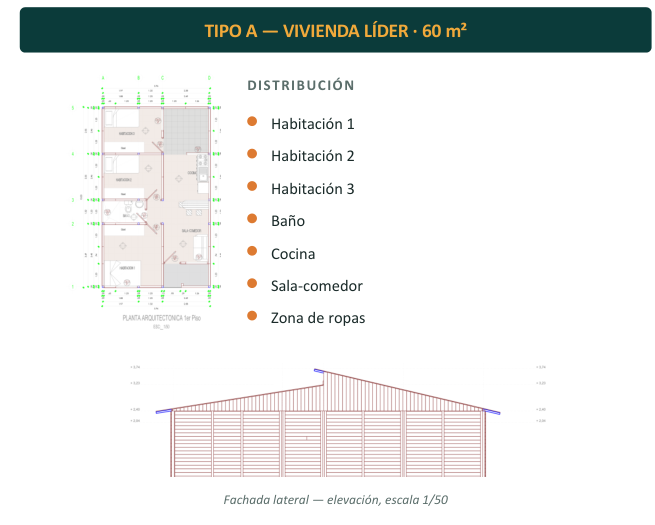

Plano arquitectónico vivienda Tipo A de 60 metros cuadrados

TIPO A — VIVIENDA LÍDER · 60 m²

  • Habitación 1
  • Habitación 2
  • Habitación 3
  • Baño
  • Cocina
  • Sala-comedor
  • Zona de ropas

Fachada lateral — elevación, escala 1/50.

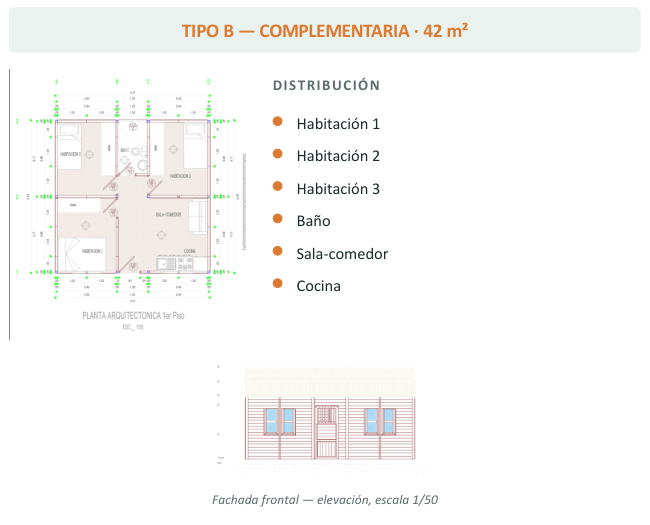

Plano arquitectónico vivienda Tipo B de 42 metros cuadrados

TIPO B — COMPLEMENTARIA · 42 m²

  • Habitación 1
  • Habitación 2
  • Habitación 3
  • Baño
  • Sala-comedor
  • Cocina

Fachada frontal — elevación, escala 1/50.

Fuente: planos arquitectónicos ARQ 42 m² y ARQ 60 m² — equipo de diseño Projectplas, Guarne, 20 de agosto de 2026.

La solución · Ficha técnica

Un sistema modular certificado, no una casa improvisada

Ambas tipologías comparten un sistema constructivo modular, prefabricado, liviano y desmontable basado en madera plástica fabricada a partir de polietileno y polipropileno posconsumo.

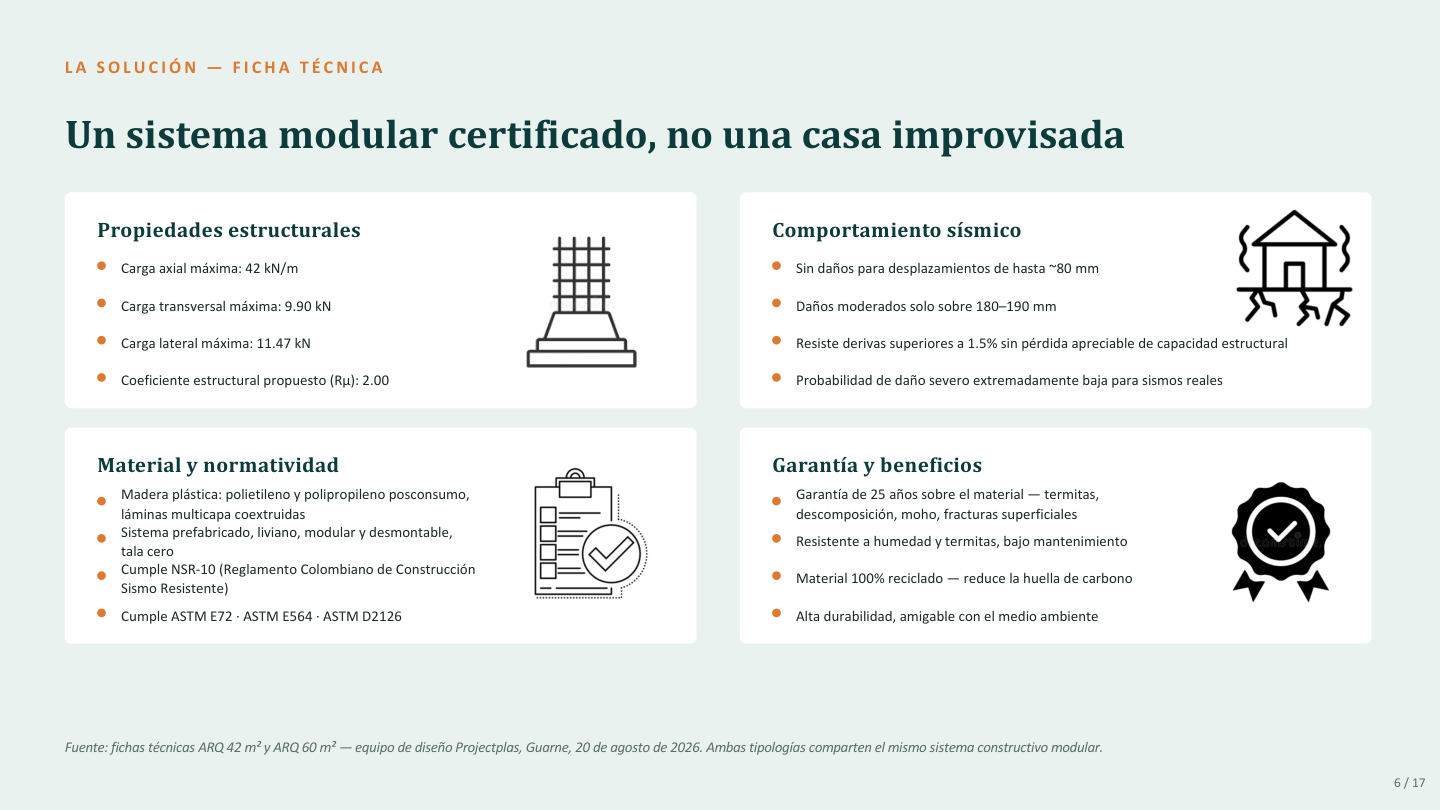

Ficha técnica estructural de las viviendas del proyecto de Buenaventura

Propiedades estructurales

  • Carga axial máxima: 42 kN/m.
  • Carga transversal máxima: 9.90 kN.
  • Carga lateral máxima: 11.47 kN.
  • Coeficiente estructural propuesto Rμ: 2.00.

Comportamiento sísmico

  • Sin daños para desplazamientos de hasta ~80 mm.
  • Daños moderados solo sobre 180–190 mm.
  • Resiste derivas superiores a 1.5% sin pérdida apreciable de capacidad estructural.

Material y normatividad

  • Madera plástica de polietileno y polipropileno posconsumo, láminas multicapa coextruidas.
  • Sistema prefabricado, liviano, modular y desmontable.
  • Cumple NSR-10.
  • ASTM E72, ASTM E564 y ASTM D2126.

Garantía y beneficios

  • Garantía de 25 años sobre el material.
  • Resistente a humedad y termitas.
  • Material 100% reciclado.
  • Bajo mantenimiento.
  • Alta durabilidad.

Fuente: fichas técnicas ARQ 42 m² y ARQ 60 m² — equipo de diseño Projectplas, Guarne, 20 de agosto de 2026.

Entrega de la vivienda

De la estructura a un hogar habitable

Obra gris

PROYECTPLAS entrega la vivienda en obra gris mediante su sistema modular prefabricado.

Obra blanca y servicios

El proyecto contempla cerámica, pintura, iluminación, acometidas de acueducto y alcantarillado y plomería.

También contempla paneles solares e instalación de saneamiento, con materiales de acabados donados por Corona, Pintuco y Tronex.

El piloto

Prueba del modelo en 20 días

Antes de escalar a 800 viviendas, el proyecto valida el modelo completo: construcción, transporte, instalación y coordinación comunitaria mediante un piloto inmediato en Buenaventura.

5 viviendas
20 días de ejecución
4 + 1 Tipo A + Tipo B

Solicitud del piloto

USD $184.400

Financia el 100% del piloto de cinco viviendas: vivienda, transporte, instalación, acabados completos y coordinación técnica.

El piloto permite probar en terreno la logística Rionegro → Buenaventura, el ritmo real de instalación de las cuadrillas y la coordinación con la Asociación de Mujeres por Buenaventura.

La meta

De 10 a 800 hogares

El programa completo contempla 800 viviendas permanentes para aproximadamente 4.800 personas.

640

Viviendas Tipo A

60 m² · 80% del programa

160

Viviendas Tipo B

42 m² · 20% del programa

800
viviendas permanentes · aproximadamente 16 meses
Programa integral de reconstrucción social

No solo construimos casas. Reconstruimos comunidad.

El proyecto combina la vivienda con un conjunto de acciones destinadas al saneamiento, la autonomía energética, el desarrollo humano y comunitario.

💧

Agua y energía autónomas

Recolección de aguas lluvias, potabilización de agua y paneles solares.

♻️

Saneamiento y medio ambiente

Manejo de desechos humanos, recolección de basuras y reciclaje de residuos.

👥

Desarrollo humano y comunitario

Jardines infantiles, educación para niños, jóvenes y adultos, capacitación a madres cabeza de hogar en artesanías y generación de ingresos, parques y espacios deportivos.

Diseñado técnicamente por la UPB Medellín. El piloto incluye presupuesto inicial para saneamiento, energía solar y el componente comunitario.

Cronograma

De 10 a 800, trimestre a trimestre

El programa completo se ejecuta en bloques trimestrales. Cada fase se activa después de validar los resultados de la anterior.

5 Piloto
20 días
115 Fase 1
Q4 2026
310 Fase 2
Q1 2027
510 Fase 3
Q2 2027
710 Fase 4
Q3 2027
800 Fase 5
Q4 2027
Uso de fondos

En qué se invierte el piloto

Vivienda 52%
Obra blanca y acometidas 16%
Honorarios formulación / administración 10%
Paneles solares 4%
Instalación de saneamiento 3%
Programa integral / comunitario 2%
Utilidad Fundación 4%
Logística 3%
Contingencia 5%
Programa completo

USD $22.800.000

El monto total contempla el programa completo de aproximadamente 16 meses, desde la primera vivienda hasta la número 800.

Vivienda $11.856.000
Obra blanca y acometidas $3.648.000
Honorarios formulación / administración $2.280.000
Paneles solares $912.000
Instalación de saneamiento $684.000
Programa integral / comunitario $456.000
Utilidad Fundación $912.000
Logística $684.000
Contingencia $1.368.000
Aliados

Un ecosistema, no una sola organización

El proyecto articula capacidades técnicas, sociales, logísticas, educativas, médicas y de infraestructura.

Projectplas Vivienda modular prefabricada
Satena Transporte aéreo a territorios apartados
Corona Sanitarios, cerámica y cocina
Alcaldía de Buenaventura Terreno y apoyo institucional
Tronex Paneles solares
Cinde Programas educativos comunitarios
UPB Medellín Diseño del programa integral
Vavel Capital Formulación y administración general
Instituto Norte Certificación básica primaria y bachillerato
Asociación de Mujeres por Buenaventura Censo, beneficiarios y coordinación comunitaria
Searca Transporte aéreo de carga y personal
Fundación Cardioinfantil Apoyo médico y brigadas de salud
Laboratorios Laproff Donación de medicamentos e insumos médicos
Laboratorios Ecar Donación de medicamentos e insumos médicos
Banco de Medicamentos Donación de medicamentos e insumos médicos
Envia Mensajería y logística
El Colombiano Difusión y visibilidad mediática
Gensler Asesoría técnica
Equipo de formulación y administración

Quién lidera el proyecto

La estructura del proyecto contempla la dirección de la Fundación, la gerencia y estructuración de proyectos y un comité multidisciplinario en proceso de incorporación.

Edgar Echavarría Molina

Edgar Echavarría Molina

Fundación Caballito de Mar

30 años de experiencia en brigadas de salud y atención a pobreza extrema en el Caribe y Pacífico colombiano.

Luis Ernesto Acosta

Luis Ernesto Acosta

Gerencia y estructuración de proyectos

Gerencia y estructuración de proyectos de infraestructura y vivienda VIS / no VIS, gerencia de proyectos, metodología BIM y estándares PMI.

Con el Ministerio de Vivienda lideró la reconstrucción de más de 1.500 viviendas en San Andrés Islas y Providencia tras el huracán Iota (2020).

NUESTRO EQUIPO

COMITÉ TÉCNICO DE FORMULACIÓN

Diego Vélez Estrada

Diego Vélez Estrada

Formulación y gerencia de proyectos

Formulación y gerencia de proyectos. Vavel Capital.

Johnatan Grajales Marín

Johnatan Grajales Marín

Área social

Antropólogo social, con experiencia en comunidades étnicas y campesinas.

David Echeverri

David Echeverri

Infraestructura

Ingeniero de procesos, infraestructura.

La ejecución —ingeniería, producción, coordinación de obra, instalación y personal de campo— se contrata progresivamente con los recursos que se vayan consiguiendo.

Alianza estratégica

Fundación Caballito de Mar + PROYECTPLAS

La Fundación Caballito de Mar y PROYECTPLAS S.A.S. suscribieron el 9 de septiembre de 2026 una Carta de Alianza Estratégica y Cooperación Social.

La cooperación integra la experiencia de la Fundación en articulación y acompañamiento comunitario con las capacidades de PROYECTPLAS en diseño, fabricación, transformación de materiales aprovechables e implementación de espacios e infraestructura.

Infraestructura y transformación
Espacios comunitarios, educativos, recreativos y de integración social.
Sostenibilidad y economía circular
Aprovechamiento de materiales y soluciones responsables.
Bienestar y desarrollo comunitario
Iniciativas para mejorar condiciones y oportunidades.

La alianza también contempla, cuando las capacidades de ambas organizaciones lo permitan, iniciativas de desarrollo económico y turismo comunitario sostenible.

Cada iniciativa será estructurada y evaluada de manera independiente, definiendo alcance, responsabilidades, recursos y condiciones de ejecución.

Ver Carta de Alianza
Marco institucional

Decreto Legislativo 1389 del 9 de septiembre de 2026

El decreto adopta temporalmente una modalidad especial de Obras por Impuestos para la Reconstrucción en el marco del Estado de Emergencia Económica, Social y Ecológica por grave calamidad pública.

La modalidad permite atender, recuperar, rehabilitar, reconstruir, reforzar, mejorar o reponer infraestructura, bienes y servicios afectados por el terremoto, contribuyendo al restablecimiento de servicios esenciales y a la recuperación económica y social.

🏠 Vivienda Vivienda de interés social y prioritario.
💧 Agua Agua potable y saneamiento básico.
⚡ Energía Energía y servicios públicos.
📚 Educación Educación e infraestructura educativa.
🏥 Salud Salud e infraestructura de salud.
🛣 Infraestructura Infraestructura y conectividad.
⚽ Deporte Infraestructura deportiva.
🛡 Gestión del riesgo Gestión del riesgo de desastres.
Consultar Decreto 1389

Buenaventura renaciendo

Unidos para renacer, juntos para transformar.

La Fundación Caballito de Mar busca articular vivienda, sostenibilidad, infraestructura, participación comunitaria y desarrollo de oportunidades para contribuir a la reconstrucción física y social de Buenaventura.

Conocer el Plan Urbanístico
